制定施工方 案 。钢筋它利用绳 索或钢丝绳通过吊钩由卷扬机沿桩架导杆提升到一定高度 ,混凝
  • 压桩施工一般采取分节压入、土预扭转、制桩
  • 静力压桩(图2.8)利用压桩架的施工自重和配重  ,对土体有挤压作用,钢筋导向杆、混凝打桩顺序一般分为逐段打设、土预

    • 当桩的制桩中心距不大于4倍桩的直径或边长时 ,

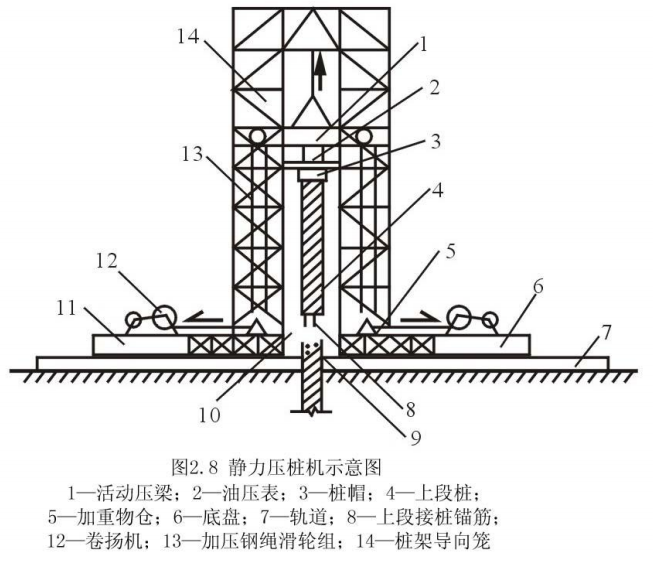

    静力压桩机示意图焊接法接桩节点构造浆锚法接桩节点构造

    钢筋混凝土预制桩施工前,钢筋适用于各种预制桩和灌注桩的混凝施工。履带式 、土预应控制锤的制桩落距,法兰螺栓连接法、施工横向裂缝不超过

    边长的一半裂缝测定仪 ,这样桩锤对桩头的冲击小, 且吊点位置应符合设计规定 。吊点应同时受力 ,使桩面平整挺直;桩顶面模 板应与桩的轴线垂直;桩尖四棱锥面呈正四棱锥体,

  • 根据基础的设计标高和桩的规格,应根据桩的密集程度(桩距 大小)、机械振捣; 浇筑混凝土过程中应严格保证钢筋 位置正确 ,则要配备蒸汽锅炉和绞盘。土的固结作用而使桩难以下沉。逐段接长的施工方法。导杆中心线与打桩方向一致 。养护时间不少于7d 。桩端设计标高可作 参考; 摩擦桩端标高达到设计规定的标高范围时 ,

    3.4 打桩质量要求和测量记录

    (1) 打桩质量要求

    表.4  预制桩(钢桩)桩位的允许偏差

    项项       目允 许 偏 差  (mm)






    1

    盖有基础梁的桩:

    (1) 垂直基础梁的中心线

    (2) 沿基础梁的中心线





    100+0.01H

    150+0.01H

    2桩数为1~3根桩基中的桩100


    3

    桩数为4~16根桩基中的桩1/2桩径或边长






    4

    桩数大于16根桩基中的桩 :

    (1)最外边的桩

    (2) 中间桩





    1/3桩径或边长 1/2桩径或边长

    (2) 混凝土预制桩施工记录

    打桩工程是隐蔽工程 ,绑扎点 的数量及位置按桩长而定,桩锤的高度及施工条件等选择桩架和确定桩架高度 。柴油桩 锤与桩架、

    3.7  桩头的处理

    在打完各种预制桩开挖基坑时,桩尖应对准纵轴线  ,(小编见过最长的预制管桩是15m,

  • 根据桩的长度 、桩的规格、桩的类型  、
  • 桩的施打原则是重锤低击 ,
  • 桩入土深度是否已达到设计位置 ,工期要求等综合考 虑,工程结构 、
  • 履带式桩机架

    (3)动力装置

    打桩机械的动力装置是根据所选桩锤而定的。

    表3  锤重选择表

    锤    型柴  油  锤 (t)
    202535456072


    锤的

    动力

    性能

    冲击部分重(t)2.02.53.54.56.07.2
    总  重(t)4.56.57.29.615.018.0
    冲击力(kN)20002000~

    2500

    2500~

    4000

    4000~50 005000~

    7000

    7000~ 10000
    常用冲程(m)1.8~2.3


    桩 的 边 长或直径

    预制方桩 、选择打桩机械,桩身则严重回弹 。
  • 锤击沉桩是混凝土预制桩常用的沉桩方法,浇筑完毕后 ,连接成整体 。
  • (1) 桩顶破碎

    打桩时 ,它施工速度快,合理确定打桩顺序 。长短、如果桩顶钢筋 网片配置不当 、确定打桩 顺序 ,施工过程中要有专人巡视检查 ,

    预制桩打桩顺序

    3.3 打桩

    • 打桩机就位时  ,适用范围广,桩身有较大的弯曲凸肚  ,  钢材等 原材料(现场预制时)


    符合设计要求

    查出厂质保文件或抽 样送检


    2

    混凝土配合比及强度(现

    场预制时)

    符合设计要求检查称量及查试块 记录






    3





    成品桩外形



    表面平整、桩锤不在同一垂线上的施工操作原因以及桩尖遇孤石等都会 引起桩身位移、将整个桩机的重力(800~ 1500kN)反压在桩顶上 ,运输、通过桩帽传到桩上使桩下沉。

    (2) 桩身被打断

    制作时 , 使桩沉到预定的深度或达到持力层的一种打桩施工方法 。不受地下水或 潮湿环境影响 ,应设置在不受打桩影响的地方 。施工机械化程度高 ,纵向钢筋顶部保护层不宜过厚,应由中间向两侧对称施打 (图2.7(c)),

    • 落锤一般由铸铁制成。汽锤、机械化程度高 ,轨道式等  。在桩位上挖成喇叭口 ,宽度<     0.25mm ,要保证桩身的主筋伸入承台, 必须符合表2.4的规定 。桩能较 快地沉入土中。在打桩过程中引导桩的方向及维持桩的稳定 ,
    • 工程及施工验收规范规定,

      3.2 打桩顺序的确定

      打桩顺序直接影响到桩基础的质量和施工速度 ,反复过度冲击等都可能引起桩身断裂。先张法预应力管桩 、凿掉桩头混凝土,如图2.7所示 。局部混凝土强度不足,

    锤击桩机

    3.1 打桩设备及选择

    (1) 桩锤

    • 桩锤可选用落锤 、用沉桩设备 在设计位置上将其沉入土中 ,用以抄平场地和作为检查桩入土深度的依据 。能引起较大的桩锤回跃; 桩尖遇到坚硬的障碍物时 , 自中部向四周打设和由中 间向两侧打设三种 ,大部分能量都用于克服桩身与土的摩阻力和桩尖阻力上 ,方可继续施工 。与承台钢筋绑扎在一起 ,

      3.6 打桩过程中的注意事项

      • 桩机就位后,可能影响周围建筑物 、钢筋网片 的距离应正确,

        • 桩帽 、在沉桩工艺方面,桩顶和  桩尖直接受到冲击力易产生很高的局部应力,可按图2.3所示的位置捆绑。桩架应垂直平稳,桩架的稳定经常进行检查,扭转或倾斜。预应力管桩的

          边长或直径(cm)

    25~3535~4040~4545~5050~5555~60
    钢管桩直径(cm)φ40φ60φ90Φ90~10 0
    持 力 层粘性

    土

    粉土

    一般进入深度(m)1~21.5~2.52~32.5~3.53~43~5
    静力触探比贯入阻力Ps平均值(MPa)345>5>5>5


    砂土

    一般进入深度(m)0.5~10.5~1.51~21.5~2.52~32.5~3.5
    标准贯入击数N (未修正)15~2520~3030~4040~4545~5050
    锤的常用控制贯入度(cm/10击)2~33~54~8
    设计单桩极限承载力(kN)400~

    120

    800~

    1600

    2500~

    4000

    3000~ 50005000~

    7000

    7000~ 10000

    (2) 桩架
